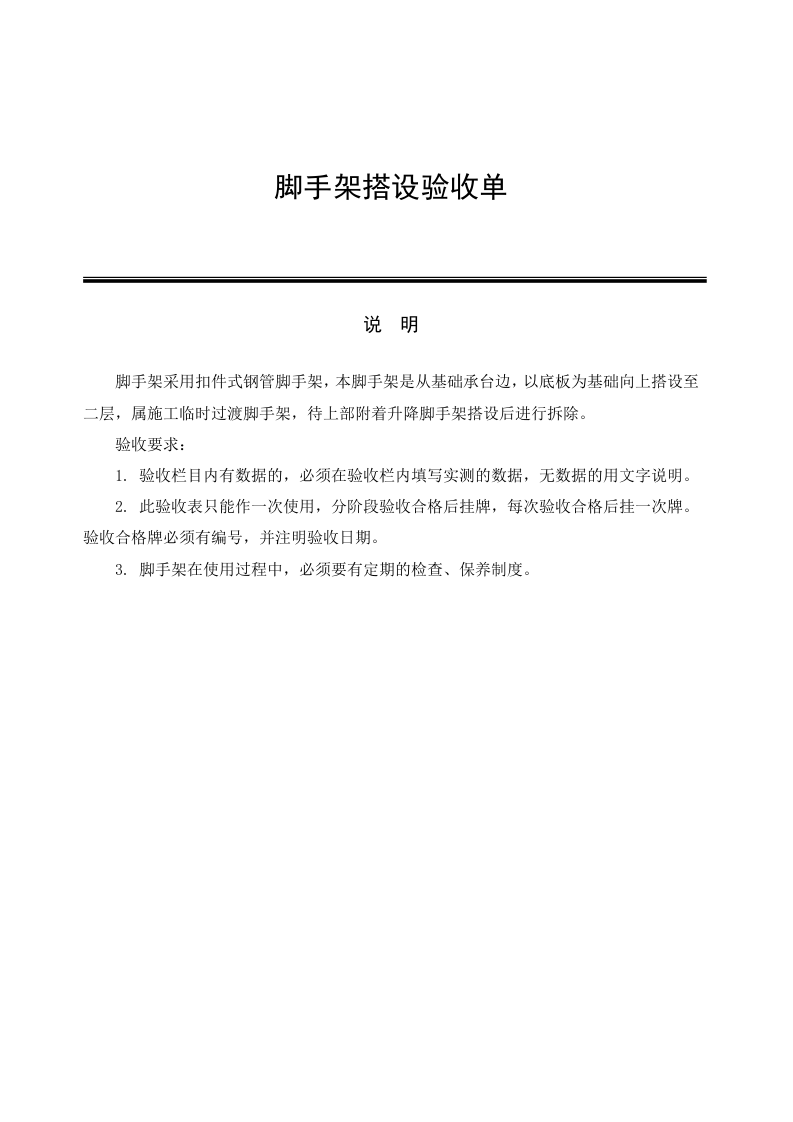

脚手架搭设验收单
说 明
脚手架采用扣件式钢管脚手架,本脚手架是从基础承台边,以底板为基础向上搭设至二层,属施工临时过渡脚手架,待上部附着升降脚手架搭设后进行拆除。
验收要求:
1
.
验收栏目内有数据的,必须在验收栏内填写实测的数据,无数据的用文字说明。
2. 此验收表只能作一次使用,分阶段验收合格后挂牌,每次验收合格后挂一次牌。验收合格牌必须有编号,并注明验收日期。
3. 脚手架在使用过程中,必须要有定期的检查、保养制度。

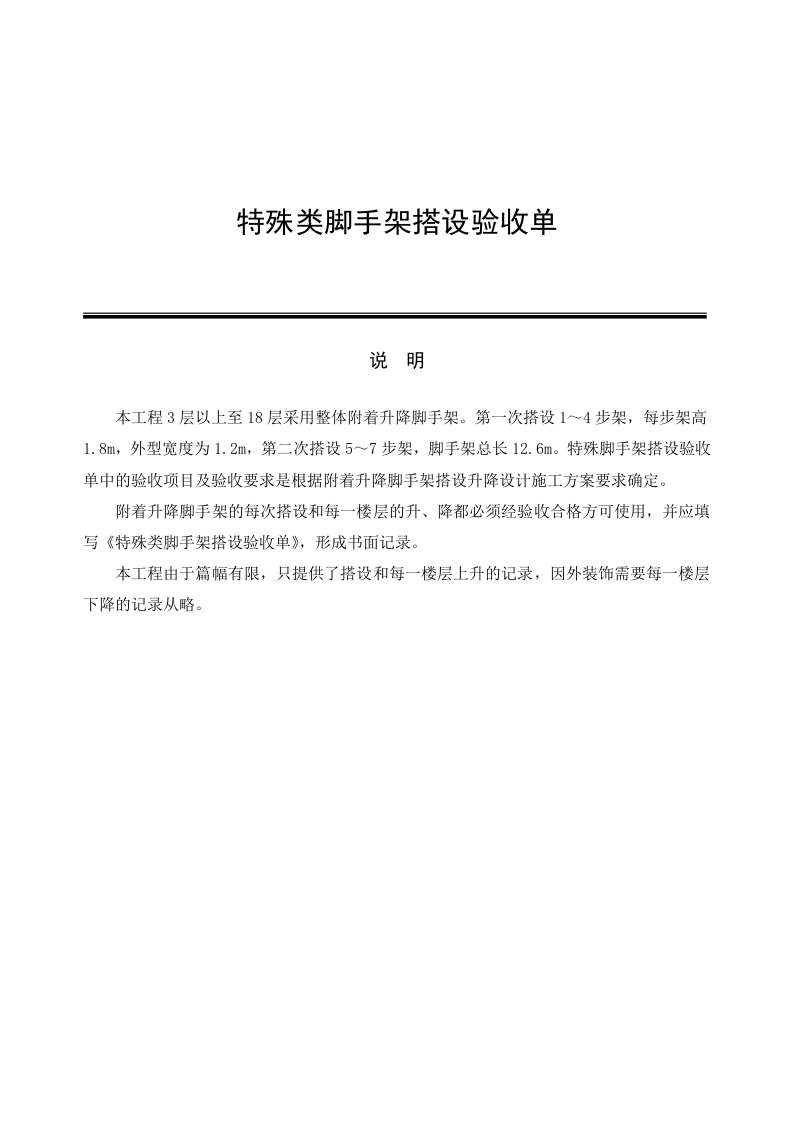

特殊类脚手架搭设验收单
说 明
本工程
3
层以上至
18
层采用整体附着升降脚手架。第一次搭设1~4步架,每步架高1
.8m
,外型宽度为1
.2m
,第二次搭设5~7步架,脚手架总长12
.6m
。特殊脚手架搭设验收单中的验收项目及验收要求是根据附着升降脚手架搭设升降设计施工方案要求确定。
附着升降脚手架的每次搭设和每一楼层的升、降都必须经验收合格方可使用,并应填写《特殊类脚手架搭设验收单》,形成书面记录。
本工程由于篇幅有限,只提供了搭设和每一楼层上升的记录,因外装饰需要每一楼层下降的记录从略。

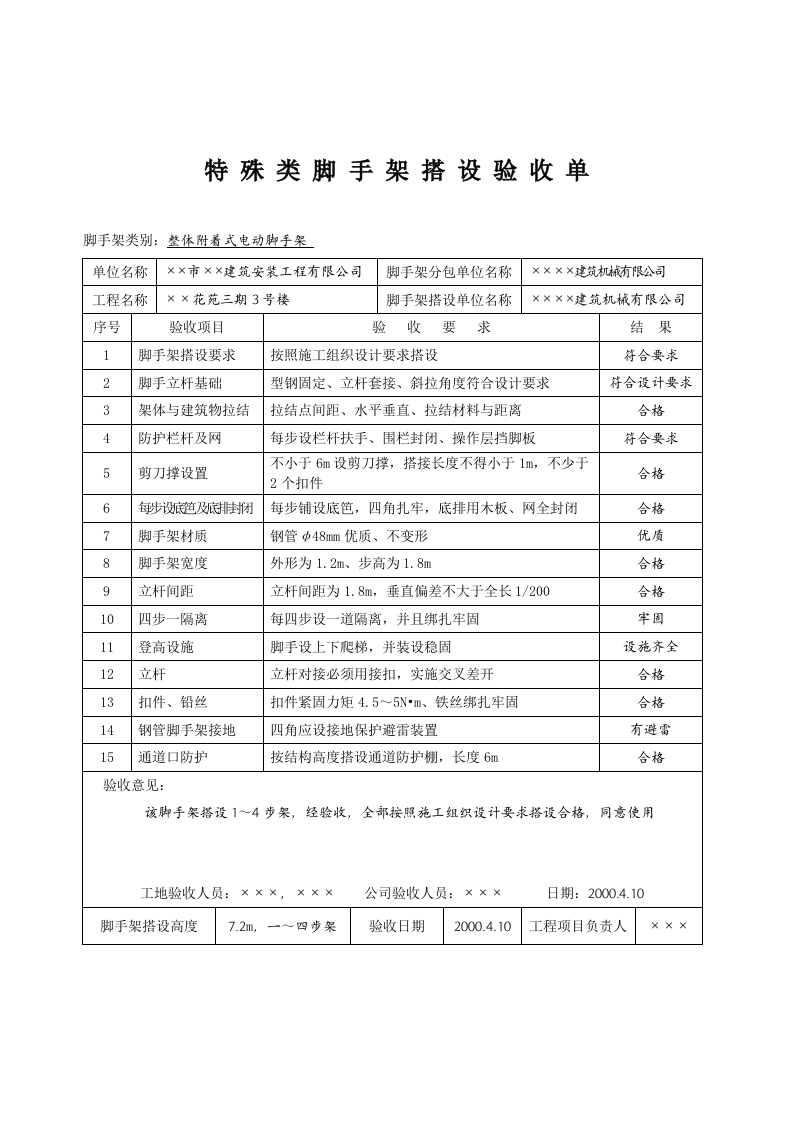

特 殊 类 脚 手 架 搭 设 验 收 单
脚手架类别:
整体附着式电动脚手架
单位名称
××
市
××
建筑安装工程有限公司
脚手架分包单位名称
××××建筑机械有限公司
工程名称
××
花苑三期3号楼
脚手架搭设单位名称
××××
建筑机械有限公司
序号
验收项目
验 收 要 求
结 果
1
脚手架搭设要求
按照施工组织设计要求搭设
符合要求
2
脚手立杆基础
型钢固定、立杆套接、斜拉角度符合设计要求
符合设计要求
3
架体与建筑物拉结
拉结点间距、水平垂直、拉结材料与距离
合格
4
防护栏杆及网
每步设栏杆扶手、围栏封闭、操作层挡脚板
符合要求
5
剪刀撑设置
不小于6m设剪刀撑,搭接长度不得小于1m,不少于2个扣件
合格
6
每步设底笆及底排封闭
每步铺设底笆,四角扎牢,底排用木板、网全封闭
合格
7
脚手架材质
钢管
φ
48mm优质、不变形
优质
8
脚手架宽度
外形为1.
2m
、步高为1
.8m
合格
9
立杆间距
立杆间距为1.
8m
,垂直偏差不大于全长1/200
合格
10
四步一隔离
每四步设一道隔离,并且绑扎牢固
牢固
11
登高设施
脚手设上下爬梯,并装设稳固
设施齐全
12
立杆
立杆对接必须用接扣,实施交叉差开
合格
13
扣件、铅丝
扣件紧固力矩4
.5
~5N•
m
、铁丝绑扎牢固
合格
14
钢管脚手架接地
四角应设接地保护避雷装置
有避雷
15
通道口防护
按结构高度搭设通道防护棚,长度6
m
合格
验收意见:
该脚手架搭设1
~
4步架,经验收,全部按照施工组织设计要求搭设合格,同意使用
工地验收人员:
×××,×××
公司验收人员:
×××
日期:
2000
.4.10
脚手架搭设高度
7
.
2
m
,
一
~
四步架
验收日期
2000
.
4
.
10

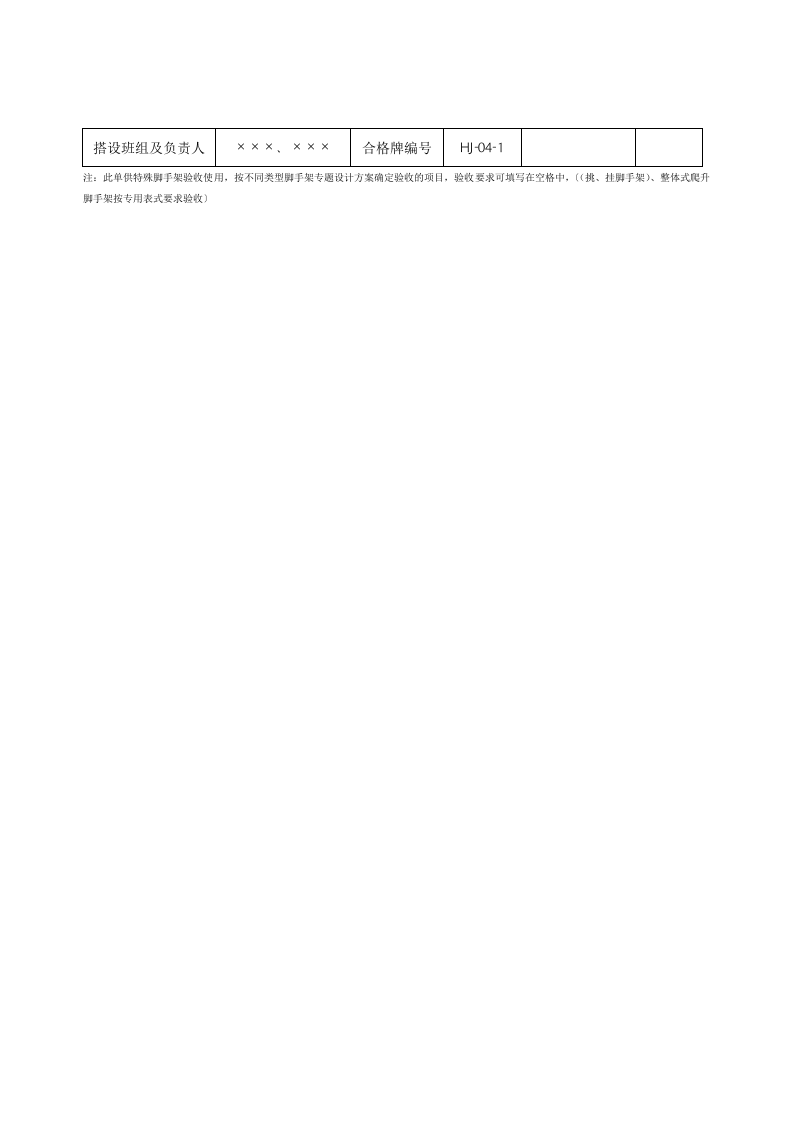

工程项目负责人
×××
搭设班组及负责人
×××
、
×××
合格牌编号
HJ-04-1
注:此单供特殊脚手架验收使用,按不同类型脚手架专题设计方案确定验收的项目,验收要求可填写在空格中,〔(挑、挂脚手架)、整体式爬升脚手架按专用表式要求验收〕

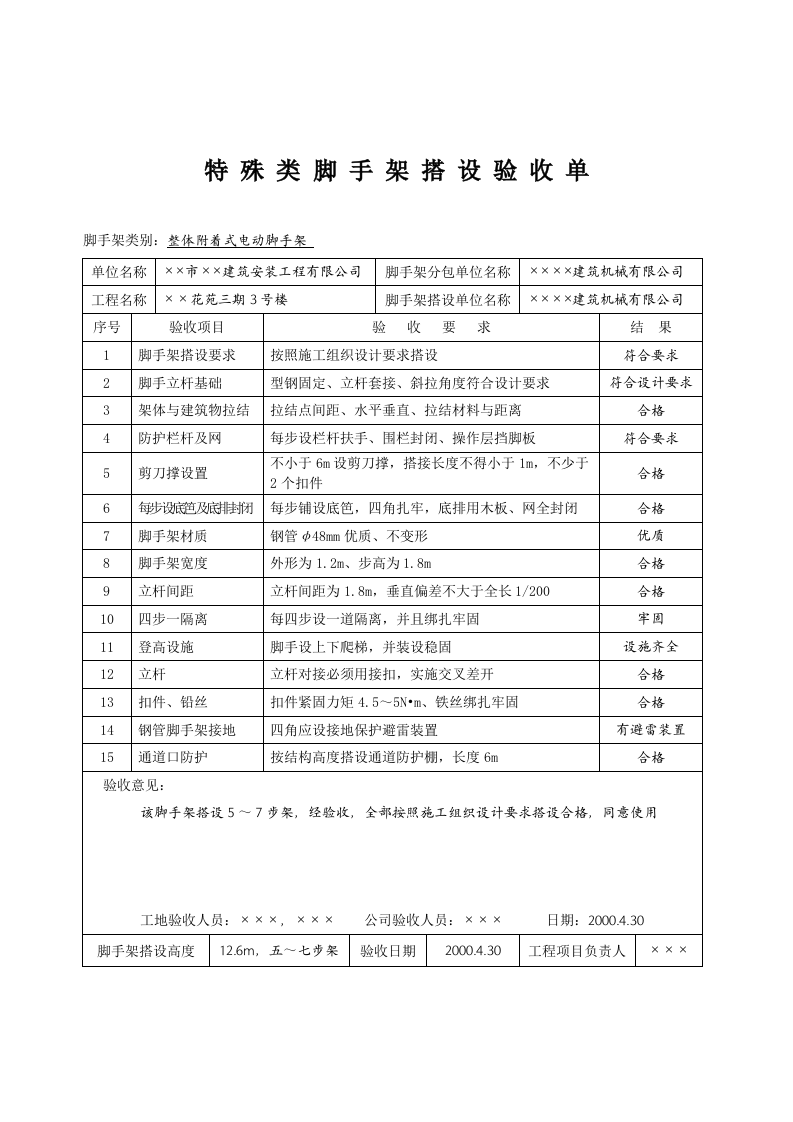

特 殊 类 脚 手 架 搭 设 验 收 单
脚手架类别:
整体附着式电动脚手架
单位名称
××
市
××
建筑安装工程有限公司
脚手架分包单位名称
××××
建筑机械有限公司
工程名称
××
花苑三期3号楼
脚手架搭设单位名称
××××
建筑机械有限公司
序号
验收项目
验 收 要 求
结 果
1
脚手架搭设要求
按照施工组织设计要求搭设
符合要求
2
脚手立杆基础
型钢固定、立杆套接、斜拉角度符合设计要求
符合设计要求
3
架体与建筑物拉结
拉结点间距、水平垂直、拉结材料与距离
合格
4
防护栏杆及网
每步设栏杆扶手、围栏封闭、操作层挡脚板
符合要求
5
剪刀撑设置
不小于6m设剪刀撑,搭接长度不得小于1m,不少于2个扣件
合格
6
每步设底笆及底排封闭
每步铺设底笆,四角扎牢,底排用木板、网全封闭
合格
7
脚手架材质
钢管
φ
48mm优质、不变形
优质
8
脚手架宽度
外形为1.
2m
、步高为1
.8m
合格
9
立杆间距
立杆间距为1.
8m
,垂直偏差不大于全长1/200
合格
10
四步一隔离
每四步设一道隔离,并且绑扎牢固
牢固
11
登高设施
脚手设上下爬梯,并装设稳固
设施齐全
12
立杆
立杆对接必须用接扣,实施交叉差开
合格
13
扣件、铅丝
扣件紧固力矩4
.5
~5N•
m
、铁丝绑扎牢固
合格
14
钢管脚手架接地
四角应设接地保护避雷装置
有避雷装置
15
通道口防护
按结构高度搭设通道防护棚,长度6
m
合格
验收意见:
该脚手架搭设5
~
7步架,经验收,全部按照施工组织设计要求搭设合格,同意使用
工地验收人员:
×××,×××
公司验收人员:
×××
日期:
2000
.4.30
脚手架搭设高度
12.6m
,五
~
七步架
验收日期
2000
.4.30
工程项目负责人
×××
搭设班组及负责人
×××
、
×××
合格牌编号
HJ-04-
2
注:此单供特殊脚手架验收使用,按不同类型脚手架专题设计方案确定验收的项目,验收要求可填写在空格中,〔(挑、挂脚手架)、整体式爬升脚手架按专用表式要求验收〕

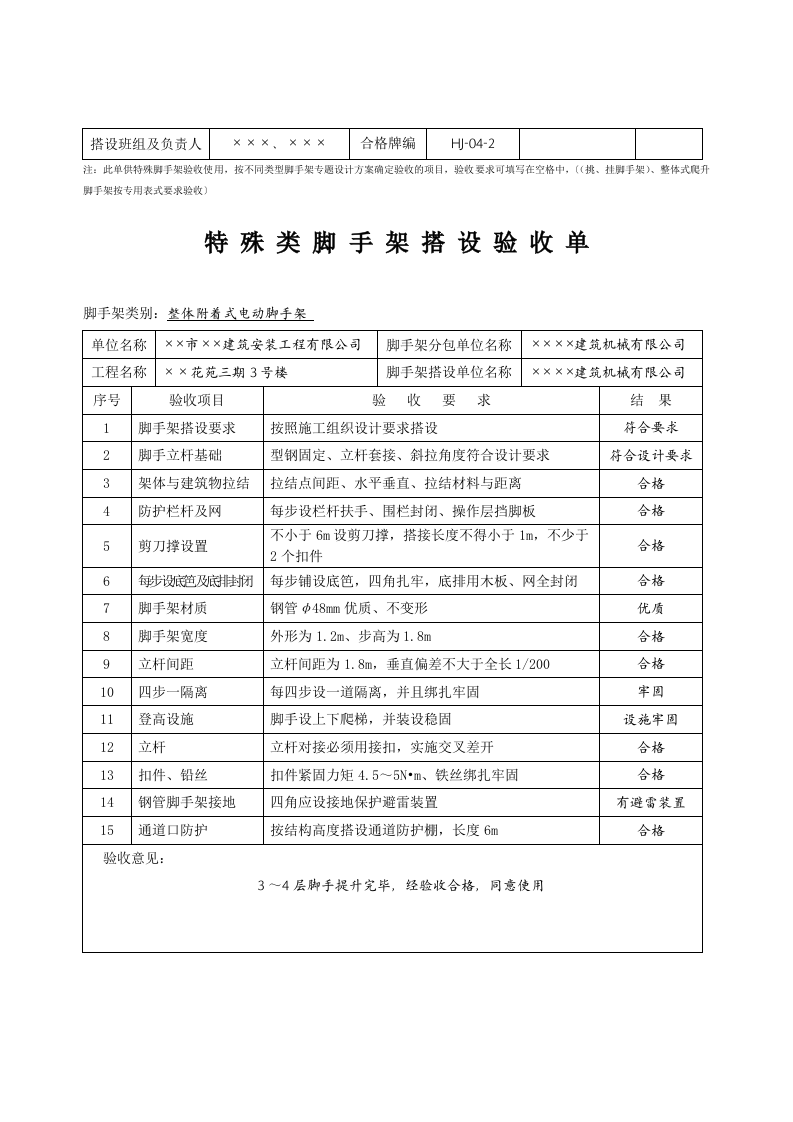

特 殊 类 脚 手 架 搭 设 验 收 单
脚手架类别:
整体附着式电动脚手架
单位名称
××
市
××
建筑安装工程有限公司
脚手架分包单位名称
××××
建筑机械有限公司
工程名称
××
花苑三期3号楼
脚手架搭设单位名称
××××
建筑机械有限公司
序号
验收项目
验 收 要 求
结 果
1
脚手架搭设要求
按照施工组织设计要求搭设
符合要求
2
脚手立杆基础
型钢固定、立杆套接、斜拉角度符合设计要求
符合设计要求
3
架体与建筑物拉结
拉结点间距、水平垂直、拉结材料与距离
合格
4
防护栏杆及网
每步设栏杆扶手、围栏封闭、操作层挡脚板
合格
5
剪刀撑设置
不小于6m设剪刀撑,搭接长度不得小于1m,不少于2个扣件
合格
6
每步设底笆及底排封闭
每步铺设底笆,四角扎牢,底排用木板、网全封闭
合格
7
脚手架材质
钢管
φ
48mm优质、不变形
优质
8
脚手架宽度
外形为1.
2m
、步高为1
.8m
合格
9
立杆间距
立杆间距为1.
8m
,垂直偏差不大于全长1/200
合格
10
四步一隔离
每四步设一道隔离,并且绑扎牢固
牢固
11
登高设施
脚手设上下爬梯,并装设稳固
设施牢固
12
立杆
立杆对接必须用接扣,实施交叉差开
合格
13
扣件、铅丝
扣件紧固力矩4
.5
~5N•
m
、铁丝绑扎牢固
合格
14
钢管脚手架接地
四角应设接地保护避雷装置
有避雷装置
15
通道口防护
按结构高度搭设通道防护棚,长度6
m
合格
验收意见:
3
~
4层脚手提升完毕,经验收合格,同意使用
工地验收人员:
×××,×××
公司验收人员:
×××
日期:
2000
.5.10
脚手架搭设高度
验收日期
2000
.5.
10
工程项目负责人
×××
搭设班组及负责人
×××
、
×××
合格牌编号
HJ04-3
注:此单供特殊脚手架验收使用,按不同类型脚手架专题设计方案确定验收的项目,验收要求可填写在空格中,〔(挑、挂脚手架)、整体式爬升脚手架按专用表式要求验收〕
特 殊 类 脚 手 架 搭 设 验 收 单
脚手架类别:
整体附着式电动脚手架
单位名称
××
市
××
建筑安装工程有限公司
脚手架分包单位名称
××××
建筑机械有限公司
工程名称
××
花苑三期3号楼
脚手架搭设单位名称
××××
建筑机械有限公司
序号
验收项目
验 收 要 求
结 果
1
脚手架搭设要求
按照施工组织设计要求搭设
符合要求
2
脚手立杆基础
型钢固定、立杆套接、斜拉角度符合设计要求
脚手架搭设验收单.docx
